Primăria Constanța anunță progresele în construcția noului CET
Primăria Constanța a semnat, în urmă cu un an, un contract pentru realizarea noului CET, un proiect important pentru modernizarea rețelei de transport și distribuție a agentului termic. Conform informațiilor de pe ziarulamprenta.ro, acest proiect este primul din România care a fost depus pentru finanțare prin Planul Național de Redresare și Reziliență.
Contractul, în valoare de 581.311.113 lei fără TVA, a fost semnat cu asocierea de firme Elsaco Electronic - Elsaco Engineering - Vestra Industry în martie 2024, după ce procedura a fost contestată, dar contestația a fost respinsă de Consiliul Național de Soluționare a Contestațiilor.
Proiectul prevede construirea unei unități de producție a energiei termice și electrice prin cogenerare de înaltă eficiență, utilizând gaz natural. În viitor, se va putea introduce hidrogen produs din resurse regenerabile. Noua sursă va avea o capacitate termică nominală de 160 MWt.

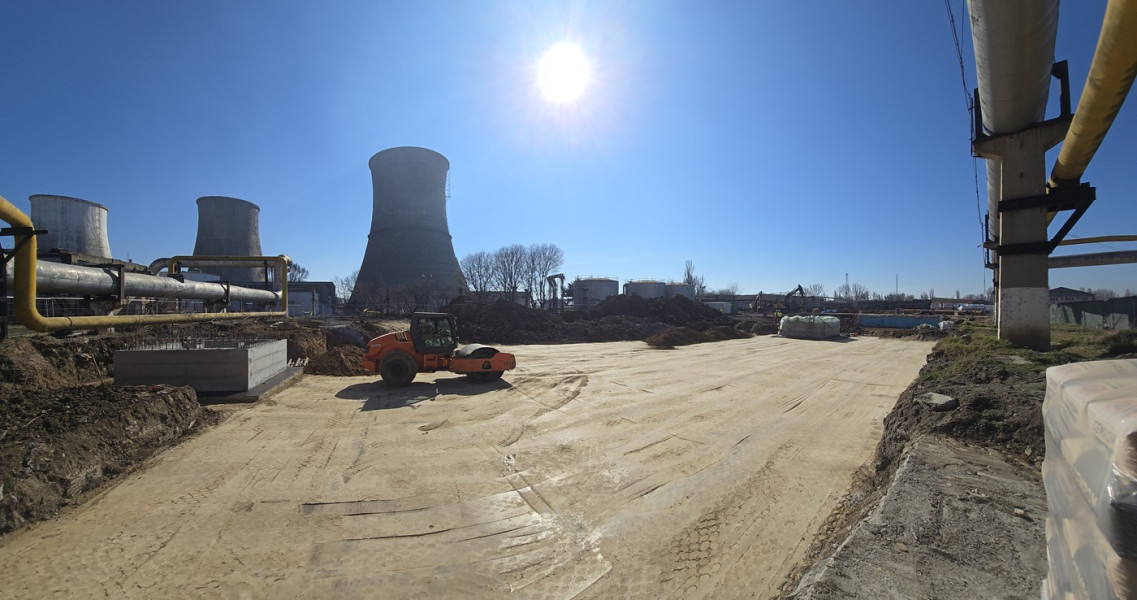

Primele lucrări de proiectare au început pe 15 martie 2024 și s-au finalizat pe 15 noiembrie 2024. În prezent, 90% dintre echipamentele necesare au fost produse, iar lucrările de construcție au început pe 23 decembrie 2024. La momentul actual, se lucrează la infrastructura clădirilor pentru cazanele de apă caldă și de abur, de asemenea, la acumulatorul de căldură cu o capacitate de 9.500 metri cubi.
Directorul Termocentrale Constanța SRL, Daniel Popa, a declarat că primele probe ale noului CET sunt preconizate pentru această vară. "Lucrările sunt în etapa de construcție a salii cazanelor și pregătim fundația amplasamentului", a menționat Popa. Acesta a subliniat importanța revenirii constanteților la sistemul centralizat de încălzire, având în vedere avantajele financiare.
Pe șantier, în prezent, lucrează 60 de oameni, iar numărul acestora ar putea crește până la 300, pe măsură ce proiectul avansează. Inginerul de șantier, Ștefan Fleșchiu, a explicat că se lucrează intens pentru prefabricarea rețelelor de conducte, astfel încât montajul să se desfășoare cât mai eficient.
Se estimează că ultima etapă a proiectului va începe la începutul anului 2026. Directorul Popa este încrezător că proiectul se va finaliza la timp, subliniind profesionalismul echipei de muncitori, care au experiență în proiecte similare din alte orașe din România.
La finalul anului 2024, au fost aprobate 187 de posturi în cadrul Termocentralei, iar conducerea își dorește ca personalul să fie pregătit pentru a opera noua instalație. Schimbările din organigramă sunt menite să sprijine adaptarea la noile instalații.
